Начало строительства фабрики было положено летом 2015 года. В течение 2015-2016 годов был полностью построен основной корпус фабрики площадью 4320 кв.м., смонтировано 800 тонн металлоконструкций, выполнено бетонных работ в объеме 3900 куб.м, установлено основное оборудование.

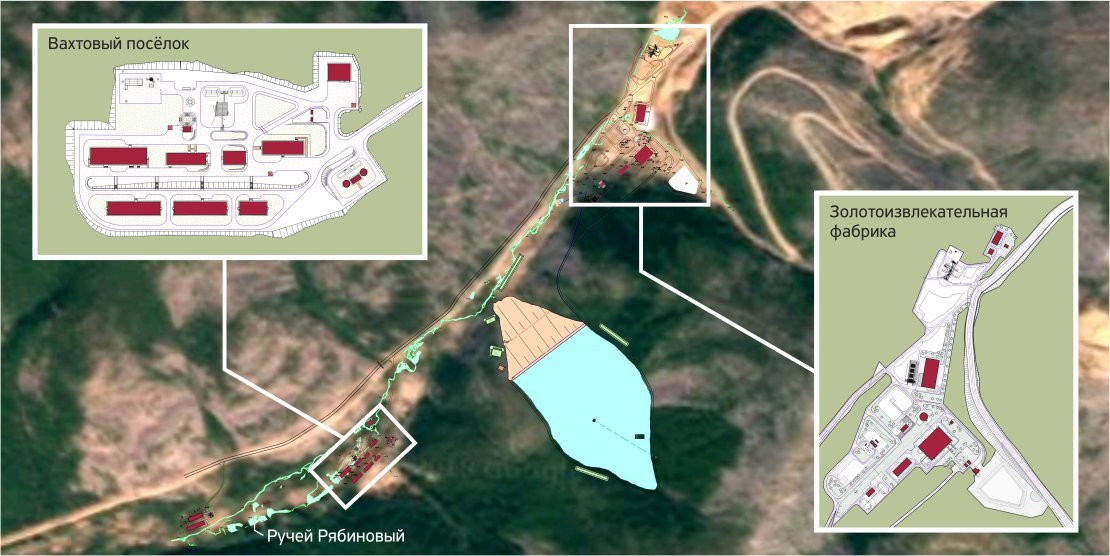

Также в 2016 году ГК «Подрядчик» построил общежития на 300 чел., столовую и баню. В 2017 году были сданы хвостовое хозяйство, дамба хвостохранилища, пробирно-аналитическая лаборатория (1273кв.м), сгуститель (404кв.м), модуль дробления с операторской (343кв.м), склад дробленой руды с конвейерными галереями (991кв.м), насосная станция (54кв.м), водонапорная насосная станция с четырьмя резервуарами (189кв.м) и другие вспомогательные сооружения. На территории ГОК «Рябиновый» уложены инженерные сети и коммуникации. Все работы были закончены в полном объёме. Общая площадь зданий и сооружений, возведенных ГК «Подрядчик» на месторождении ГОК «Рябиновый» составила более 9000 кв.м. Запуск фабрики был осуществлён в июле 2017 года.
